全國服務熱線:027-84294200

聯系人:劉經理
電 話:027-84294200
EMAIL:407897552@qq.com
地 址:武漢市漢南區沌口經濟技術開發區和居大廈A座10-1

027-84294200

金剛砂耐磨地坪(本色)

發布時間:2022-11-02 15:16:43 浏覽次數:488次

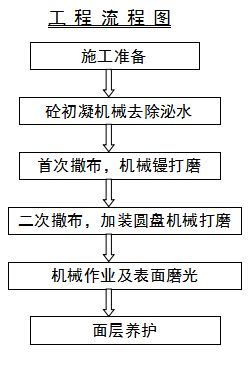

硬化耐磨地坪施工工藝



(一)在初凝的混凝土表面均勻撒布,經專業機械施工使之與基層混凝土形成一個整體,從而具有良好的耐磨性、緻密性、防塵和美觀效果的地面。

    1、硬化耐磨地坪材料是一種即時可用的、耐磨性能優越的地坪材料。其功能的有效發揮與施工緊密相關,施工工藝及技術應按本方案執行。

    2、硬化耐磨地坪材料的施工一般在室內進行,室外施工不能在雨天及大風氣候進行。

    3、硬化耐磨地坪材料的施工溫度應在5℃以上。

    4、硬化耐磨地坪的施工必須采用專業機械設備,由專業施工人員按本方案進行施工。



(二)施工前的準備

    1、在工程施工前一天将設備、人員、材料運抵甲方現場(甲方應提前7個工作日告之),并辦理好各項有關手續。

    2、做好施工前的技術交底工作。

    3、檢查混凝土使用的水泥、砂是否符合施工要求。



(三)基層混凝土施工要求

    1、基層砼的強度應不小于C25,其水灰比盡可能小。

    2、混凝土中******碎石骨料粒徑不大于30mm為宜。

    3、混凝土的坍落度應控制在57cm,商品混凝土坍落度應控制在1214cm

    4、碎石、素土地基必須經碾壓機壓實或夯實。

    5、采用模闆分倉澆注法,按地台設計高設置模闆(以鋼模為宜),并塗敷模闆油,模闆寬度以56米為宜,用水平儀随時檢測模闆标高,對偏差處使用契形塊調整。

    6、混凝土振搗使用橋式振動或平闆式振搗作業。

    7、使用較重的鋼制長輥(鋼輥應寬于模闆0.3米以上)多次反複滾壓地台,使地台水平。滾壓地台時,應除盡鋼輥上的異物。在無法使用鋼輥作業的部位,應采用樣闆刮将地台做水平,地台水平應控制在45mm/2m

    8、混凝土地面水平完成後,應進行泌水處理。



(四)硬化耐磨材料施工


 1、砼表面處理:使用加裝圓盤的機械镘均勻将地坪混凝土表面的浮漿層破壞掉。

    2、撒布材料:将規定用量的2/3 硬化耐磨地坪均勻撒布在初凝階段的混凝土表面,完成第一次撒布作業,待硬化耐磨地坪材料吸收一定的水份後,進行加裝固盤機械作業。等待硬化耐磨地坪材料初凝至一定階段,進行第二次材料撒布作業(1/3材料)。

    3、機械圓盤作業:待硬化耐磨地坪材料吸收水份後,再進行至少二次機械圓盤作業。機械作業應縱橫交錯進行。

    4、機械镘作業:在以後的作業中,根據耐磨地坪的硬化情況,實行至少三次未加裝圓盤的機械镘作業。機械镘作業應相互交錯進行。

    5、硬化耐磨地坪施工的後期作業階段應穿着防水紙鞋進入。

    6、檢查成型耐磨地坪表面是否有針眼、刀痕等,并進行人工處理。



(五)地坪養護

    1、硬化耐磨地坪材料的施工完成以後的48小時內,應在其表面用薄膜濕水養護,以防止表面水份的急劇蒸發,确保耐磨材料強度的穩定增長,養護時間為7天以上。

    2、地坪養護階段必須防止人員随便進出或其它項目的施工操作。

    3、硬化耐磨地坪材料施工完成後的第三天,在進行卸模作業時應注意不損傷地台邊緣。

    4、收縮縫的切割可以在硬化地坪材料完成的第三天進行。(由土建方負責)

    5、硬化耐磨地坪材料的施工是采用機械化施工,并且施工時和基層泥施工澆注同步進行,與其它地坪施工工藝相比,可大地幅度縮短施工周期,避免了水磨石地坪施工時出現的泥漿、污水等現象,同時倍增地坪材料的耐磨、緻密、強度及着色性。








(六)工程進度

 耐磨地坪的施工進度根據土建方澆築混凝土的進度情況而定,4台機械及10人為一個班組,每天施工量8001200平方米,二個班組每天施工量16002400平方米,以此類推,每天施工量可達5000平方米。



(七)檢查與驗收

    1、檢查以下項目:表面加工情況,色差、有無剝落、平整度、材料的用量。

    2、耐磨地坪項目,隻做單項驗收,與甲方其它項目無關,不得與整體工程或其它項目做捆綁驗收。

    3、當遇有障礙時,應與專管人員協商并提出對策。
